開云全站 開云平臺開云全站 開云平臺2017年12月29日,濰坊市發改委批準諸城市枳溝鎮喬莊社區48MW特大型垂直軸風力發電項目(批準文號:濰發改能交[2017]436號 ),項目申請人為
不過,山東另一家研發制造50MW特大型垂直軸風力發電設備公司山東中泰新能源集團有限公司在其官網對山東風動能電力科技有限公司發出了侵權警告!宣稱后者在互聯網上發表了剽竊其發明專利產品--特大型垂直軸風力發電裝置的視頻影像及文字資料。
據網上公開資料顯示,兩家公司的產品宣傳視頻的確有很大相似度,風友們點擊查看以下視頻。

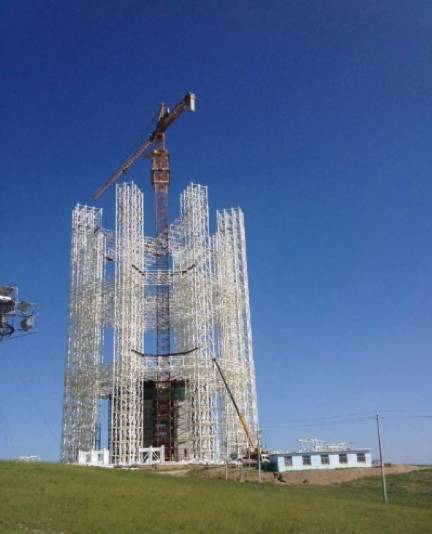

2017年7月10日,據內蒙古烏蘭察布市興和縣消息,該縣內蒙古中泰風電設備有限公司單機50MW風電項目工程目前已建設到138米高,部分設備已訂購。并網手續辦理完成。據悉,該項目總投資7.68億元,年可發電1億度以上。2017年計劃完成投資1.75億元,1-6月份已完成投資4000萬元,項目累計完成投資6.63億元。報道還稱,項目采用的所謂50WM風機為大連重工于2016年3月自主研制出的全球最大風電裝備產品。而此款產品的首個客戶正是“內蒙古中泰風電設備有限公司的母公司山東中泰新能源集團。”

2017年11月7日,內蒙古興和縣人民政府官網消息,內蒙古中泰風電設備有限公司單機50MW風電項目計劃總投資7.68億元,建成后年發電1億度以上。2017年計劃完成投資1.75億元,今年截止目前完成投資1.64億元,累計完成投資7.03億元。目前配煤項目已試車。目前工程已建設到148米高,開云 kaiyun體育正在加工3.5米軸承,正在做走線前期征地栽桿等工作。
據山東中泰新能源公司官方網站介紹,山東中泰新能源集團有限公司目前擁有濟南中泰風電新能源有限公司、濟南中泰工業設備設計有限公司等多家子公司,是“專業從事特大型垂直軸風力發電設備和礦用移動式救生艙的技術研發、產品設計、設備制造、安裝和售后服務”的集團公司。

據財新無所不能報道,龍源電力的副總工程師陸一川對記者表示,這樣的風機首先在單位千瓦掃風面積上就不可行。因為理論上來講,風機對于風能的利用率有個上限為0.593,而一般的風機轉化率在30%~50%之間,要想獲得更大的功率,只能增大風機的掃風面積。
據風電峰觀察報道,按照國內目前單位千瓦掃風面積的普遍水平,風輪直徑130米的機組額定容量約為2.2MW~4MW,和單機50MW可是相差了10~20倍。而即使按照10倍來算,這個機組也必須在目前的基礎上將尺寸擴大3倍以上。退一步講,將來線米大小的機組建成了,配套的葉片、軸承、發電機、變流器等大部件又是否能夠做到具有成本優勢?再退一步講,開云 kaiyun體育備件又該怎么備才好,是全都備一套,還是用時再說,恐怕像這樣的樣機,沒人會天天準備生產備件。可不備有不行,畢竟一臺故障,全場切出。
